Herinrichting ‘s-Gravelandseweg

In het najaar van 2025 voert Irado in opdracht van de gemeente Schiedam werkzaamheden uit aan de ’s-Gravelandseweg. Het doel is een veiliger en overzichtelijker wegprofiel, met nieuwe asfaltlagen en meer groen in de middenberm. We pakken de weg in drie fasen aan. Zo blijft de omgeving zo veel mogelijk bereikbaar en beperken we de hinder. De bus blijft rijden; waar nodig wordt de route tijdelijk aangepast.

In het kort

  • Uitvoering: 1 oktober 2025 t/m Q2 2026
  • Locatie: ’s-Gravelandseweg, Schiedam
  • Opdrachtgever: Gemeente Schiedam
  • Aannemer: N.V. Irado

Wat gaat er gebeuren?

  • vervanging van de asfalt toplaag;
  • versmalling naar één rijstrook per rijrichting, waardoor de snelheid beter wordt afgestemd op de maximumsnelheid van 50 km/u;
  • een ruimer ingerichte S-bocht voor betere doorstroming;
  • meer groen in de middenberm, inclusief nieuwe bomen;
  • optimalisatie van bushaltes en veilige, bredere middenbermen.
Impressie nieuwe situatie ‘s-Gravelandseweg

Waarom deze herinrichting?

De huidige inrichting leidt tot onoverzichtelijke situaties en relatief hoge snelheden, vooral bij kruispunten. Door het rijprofiel aan te passen, de S-bocht te verbeteren en de afwatering te vernieuwen, maken we de weg veiliger, groener en toekomstbestendig.

Planning

De werkzaamheden vinden plaats van 1 oktober 2025 tot en met Q2 2026.

Update: De indeling en de uitvoering van dit project is gewijzigd.
Van 13 oktober tot 8 november wordt er gewerkt aan de parallelrijbanen.
De planning na 8 november volgt zo snel mogelijk. Volg de BouwApp voor de meest recente informatie.

Dit betekent dat, in tegenstelling tot eerdere berichtgeving, de ‘s-Gravelandseweg vanaf 13 oktober tot 10 november open blijft, behalve tijdens de weekendwerkzaamheden van 17 tot en met 20 oktober.

Fasering

  • Fase A: 3 tot en met 6 oktober 2025 (afgerond)
  • Fase B: 17 tot en met 20 oktober 2025
  • Fase C parallel- en hoofdrijbanen: 13 oktober tot en met Q2 2026

Wat merk je ervan?

Gedurende de werkzaamheden is het raadzaam om rekening te houden met afsluitingen en omleidingen:

Fase A: alleen het gedeelte waar gewerkt wordt (gedeelte tussen Noorderweg – De Brauwweg, vanaf het centrum richting noord) is afgesloten.

Fase B: van 17 tot en met 20 oktober ‘s-Gravelandseweg als doorgaande weg afgesloten. De tunnelbak ter hoogte van de Poldervaart wordt dit weekend opnieuw aangesloten.

  • Bedrijven blijven bereikbaar via omleidingen.
  • Doorgaand verkeer van en naar noord via omleiding Burg. van Haarenlaan of via de A20.

Fase parallelrijbanen: vanaf 13 oktober tot 17 oktober en na 21 oktober wordt er gewerkt op de parallelrijbanen. Hieruit volgen geen wegafsluitingen, enkel parkeerverboden. Voor 17 oktober werken wij aan de oostzijde van de ‘s-Gravelandseweg, na 20 oktober werken wij aan de westzijde van de ‘s-Gravelandseweg.

Fase hoofdrijbanen: vanaf 8 november. Info volgt later.

Bereikbaarheid

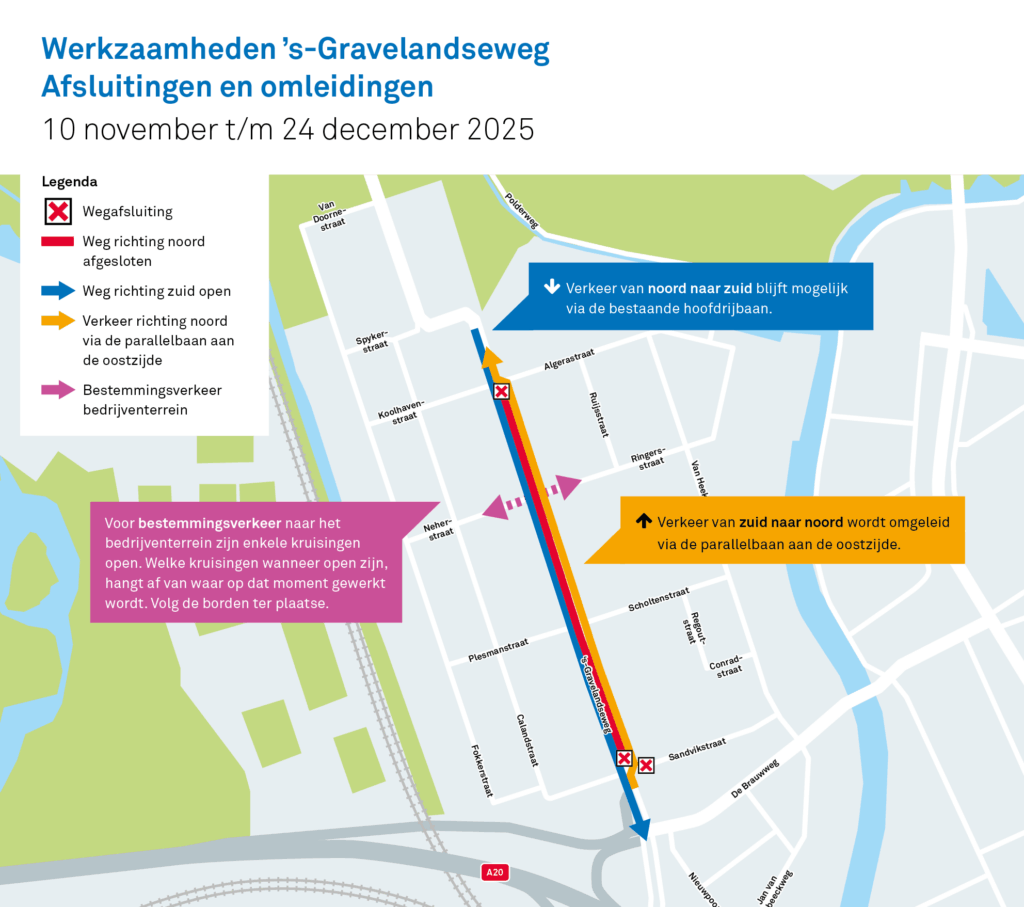

  • De ‘s-Gravelandseweg is tussen 13 oktober – 16 oktober en 21 oktober – 9 november gewoon geopend voor doorgaand verkeer. Informatie over afsluitingen na 10 november volgen zo snel mogelijk.
  • De ‘s-Gravelandseweg is voor doorgaand verkeer afgesloten gedurende fase B (17 tot en met 20 oktober)
  • Hulpdiensten hebben altijd doorgang
  • Fietsers volgende omleiding aan de westzijde van de ‘s-Gravelandseweg

Meer weten?

Bedrijven en bewoners in het aangrenzende gebied worden actief geïnformeerd via brieven en borden langs de ‘s-Gravelandseweg. Ook is het mogelijk om de voortgang via de BouwApp te volgen.

Heb je vragen over de uitvoering? Neem dan contact op met Irado via het onderstaande formulier.
